Práce v sezóne 2019

Táto pracovná sezóna sa niesla v znamení prác na kláštore a archeológie.

V kostole sa doškárovala veľká krypta, boli domurované jej schody a opravená tehlová obruba. Do menšej krypty bola doplnená vzduchotechnika. V lodi kostola boli otvorené 3 archeologické sondy – v severovýchodnom rohu sa našla pôvodná dlažba a podmurovka menšieho oltára.



V presbytériu boli domurované špalety staršieho prechodu z kláštora a zbudované dočasné schodisko z drevených trámov.

Juhovýchodné cely kláštora boli obkolesené lešením a z východnej strany preškárované. Koruny múrov boli čiastočne rozobraté, znovu namurované zaizolované ílom a zatrávnené, aby sa predišlo ďaľšej deštrukcii. Boli doplnené 2 z chýbajúcich okenných záklenkov, domurované východné špalety a osadené 2 ručne kresané dubové trámy ťahadlového systému. Práce v týchto celách budú pokračovať aj o rok.



V južnej kláštornej záhrade bolo archeologicky preskúmané okolie ohradového múrika, ktorý bol následne škárovaný, koruna bola premurovaná a zatrávnená.



Archeologický výskum v juhozápadnom rohu veľkého nádvoria odhalil polohu vstupu do kláštora a bude pokračovať v budúcej sezóne.

Plánované práce počas letnej sezóny 2019

Na rok 2019 sme si stanovili nasledovné ciele:

V kostole je hlavnou úlohou dokončenie veľkej krypty z minulého roka: Domurovať 3 chýbajúce schody, doškárovať klenbu a osadiť uzatvárací kameň a zábradlie okolo vstupu, aby mohla byť obnovená krypta sprístupnená návštevníkom.

Po vzore tejto krypty tiež plánujeme doplniť vzduchotechniku aj do menšej severnej krypty (vyčistenej a prekrytej v roku 2001).

V presbytériu plánujeme opraviť rozpadávajúci sa múrik pri napojení do lode a mierne ho zvýšiť, aby bolo zrejmé, že pôvodne nešlo o prechod (dnešná funkcia prechodu ostane zachovaná).

V kláštore bude pokračovať konzervácia muriva a omietok v juhovýchodných celách vrátane obnovy okenných záklenkov. Plánujeme tu tiež osadiť dva dubové trámy, aby bolo v budúcnosti možné obnoviť pôvodný dreveno-kovový ťahadlový systém. Opäť nás teda čaká aj ručné kresanie trámov z dubovej guľatiny.

Archeológia bude pokračovať na dvoch miestach v lodi kostola (doskúmanie uzatváracieho múru pôvodného menšieho kostola a lokácia nábehov chóru) a pri zachovanom úseku ohradného múra južnej kláštornej záhrady. Tento záhradný múr budeme následne tiež konzervovať.

Práce v sezóne 2018

Táto sezóna na Katarínke bola (z pohľadu práce) sezónou zaujímavých objavov a nových typov prác, aké sa doposiaľ nerobili.

Najväčším projektom bola rekonštrukcia veľkej Erdödiovskej krypty v lodi kostola. Vyrábali sa „šalungy“ (drevené debnenia tvaru klenieb) a chystal sa materiál na záklenky – špeciálne úzke historické tehly a hlavne množstvo travertínu-penovca. V južnej časti krypty boli obnovené 2 poschodia tehlami zaklenutých hrobových miest (kolumbárií). Potom boli zaklenuté tri východné kolumbáriá a tiež hlavná klenba, všetko z travertínu.

Vstup do krypty tvorí kamenná obruba, ktorú nám vyrezali v Chtelnici. Projekt krypty zahŕňa tiež vetranie výpustmi ukrytými v múroch, ktoré majú zabezpečiť vhodnú ventiláciu aj pri uzavretí krypty.

Archeologický výskum pokračoval smerom von z kostola sondou, ktorá mala umožniť odvodnenie lode kostola a obnovenej zaklenutej krypty. Účelová sonda, paradoxne, odhalila rozsiahly priestor so schodmi pod bočnou kaplnkou – pravdepodobne ďalšiu kryptu. Našiel sa tiež vnútorný múr kláštora smerom do nádvoria aj s kamenným odkvapovým kanálom. Zaujímavosťou je, že na stene podzemnej miestnosti – krypty bol nájdený zaujímavý nápis uhlíkom. Na jeho rozlúštení sa pracuje.

Práce boli aj na veži z oboch strán na parapetoch výklenkov, kde boli pôvodne pravdepodobne umiestnené sochy. Tiež sa dokončila finálna konzervácia posledného piliera v kostole aj s izoláciou ílom a so zatrávnením. Na kláštore sa zachytávali omietky, škárovalo, domurovávali sa nižšie časti múrov – primárne v interiéri najvzdialenejšej časti kláštorného krídla.

Práce v sezóne 2017

Pracovná sezóna na Katarínke skončila a podarilo sa realizovať takmer všetky ciele avizované v článku s plánom na sezónu 2017.

Vzhľadom na to, že veža kostola bola na začiatku sezóny sprístupnená verejnosti, boli práce v nej prispôsobené, aby nenarušovali sprevádzanie turistov. Škárovali sa záklenky a špalety okien na prvom a druhom pochodí veže a to hlavne z vonkajšej strany (foto porovnanie nižšie).

Opravila a zatrávnila sa hlavica piliera v severovýchodnom rohu lode kostola. Vedľa neho je posledný neopravený pilier, ktorý  zostal na ďalšiu sezónu. V interiéri aj exteriéri lode kostola sa zachytávali omietky a vypĺňali škáry, vrátane vstupu do veže.

Južný múr presbytéria bol hĺbkovo preškárovaný z oboch strán, jeho koruna bola rozobratá a nanovo vymurovaná. Vrchné murivo bolo pokryté izolačnou ílovou vrstvou, na ktorej sú trsy trávy, aby bola nová malta chránená pred mrazom a inými poveternostnými vplyvmi (foto porovnanie nižšie).

V kláštore sa pracovalo najmä v posledných troch celách a chodbe. Škárovalo sa, zachytávali sa omietky a dopĺňali sa špalety dverí aj okien.

Vo veľkom fungovala aj archeológia, bol objavený vstup a bočný múr Erdődyovskej krypty. Pri výkope pre hromozvod na našli kúsky podlahy v lodi kostola, ako aj podstavec veľkej sochy kalvárie (ktorá bola po zrušení kláštora prenesená do Dechtíc), vľavo od vchodu do kláštora.

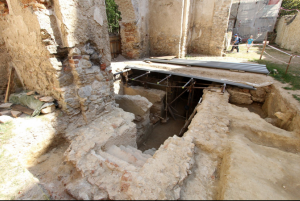

Krypta 2017

V strede leta, cez víkend 21.-23.7. prebehlo tiež dlho očakávané hasenie vápna, vápenná jama bola naplnená deviatimi tonami vápna. Na jeseň po sezóne boli ešte navŕtané a osadené okenice proti snehu a dažďu na 5. poschodí veže.

 Hasenie vápna 2017
